Gast Kränchen
Geschrieben

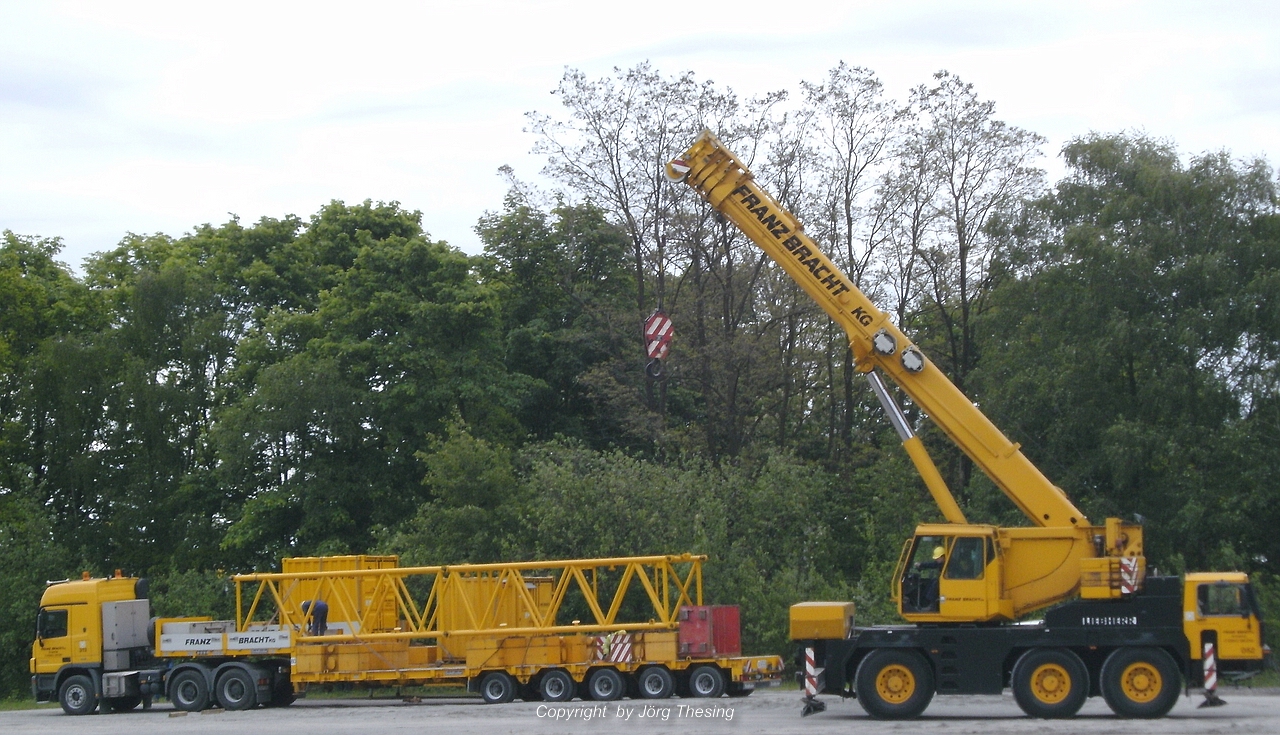

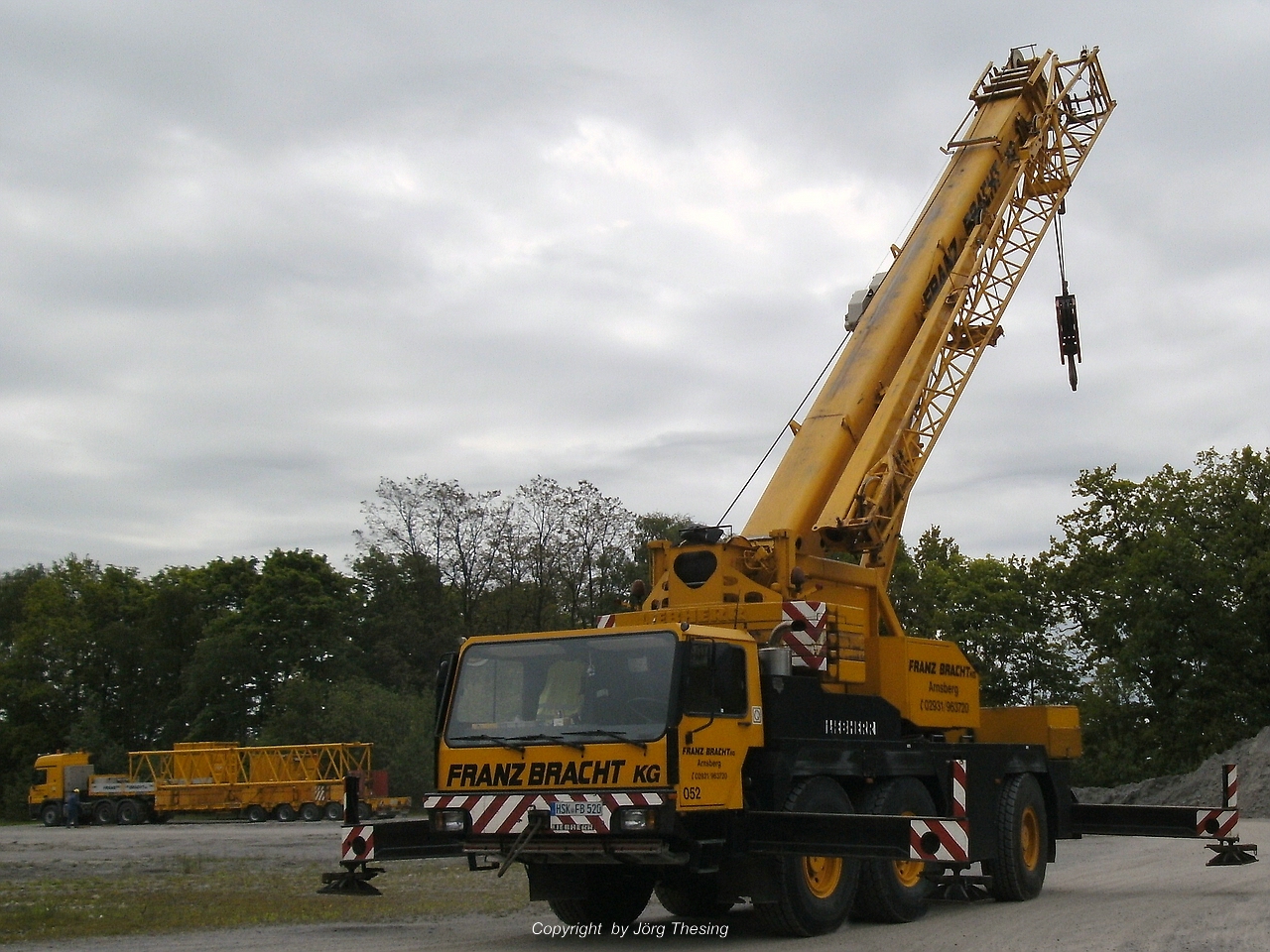

Der Hilfskran fährt jetzt zu den Aufliegern um dort die Mastschüsse für die Wippe abzuladen, die werden hier nicht benötigt.

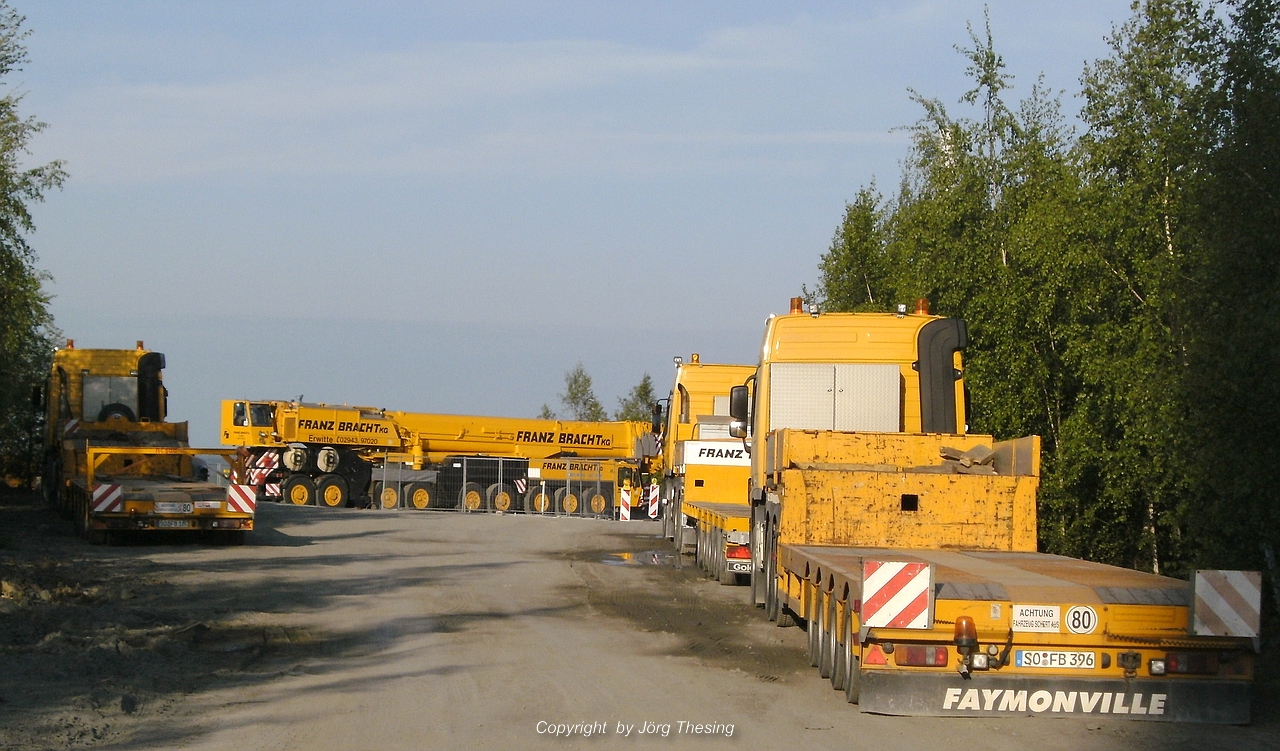

Wie im weiteren Verlauf zu sehen sein wird, muß der AC 1600 auf der Felsrippe die Betonringe vormontieren und wird dazu auf dem Platz aufgestellt wo jetzt noch der AC 500-1 steht.

Der Bauplatz für den dritten Turm ist so klein, das die unteren Ringe auf dem jetzigen Bauplatz am zweiten Turm gebaut werden müssen, die dann wiederum mit einem Tieflader ein Stück weit zur dritten Turmbaustelle gefahren werden müssen, bis sie der AC 500 dann in Empfang nehmen kann. top.gif

Der AC 1600 ist eigentlich viel zu groß für diese Aufgabe, stand aber gerade zur Verfügung weil er letzte Woche nur einige Kilometer entfernt eine ältere WEA repariert hat, den Einsatz habe ich aber leider verpasst. sad.gif

Registriere dich um diese Anzeige nicht mehr zu sehen.

Gast Kränchen
Geschrieben



Einige Stunden später stand das Schmuckstück dann schon oben auf der Felsrippe, die Auffahrt des Krans konnte ich leider nicht verfolgen.
Gast Kränchen
Geschrieben

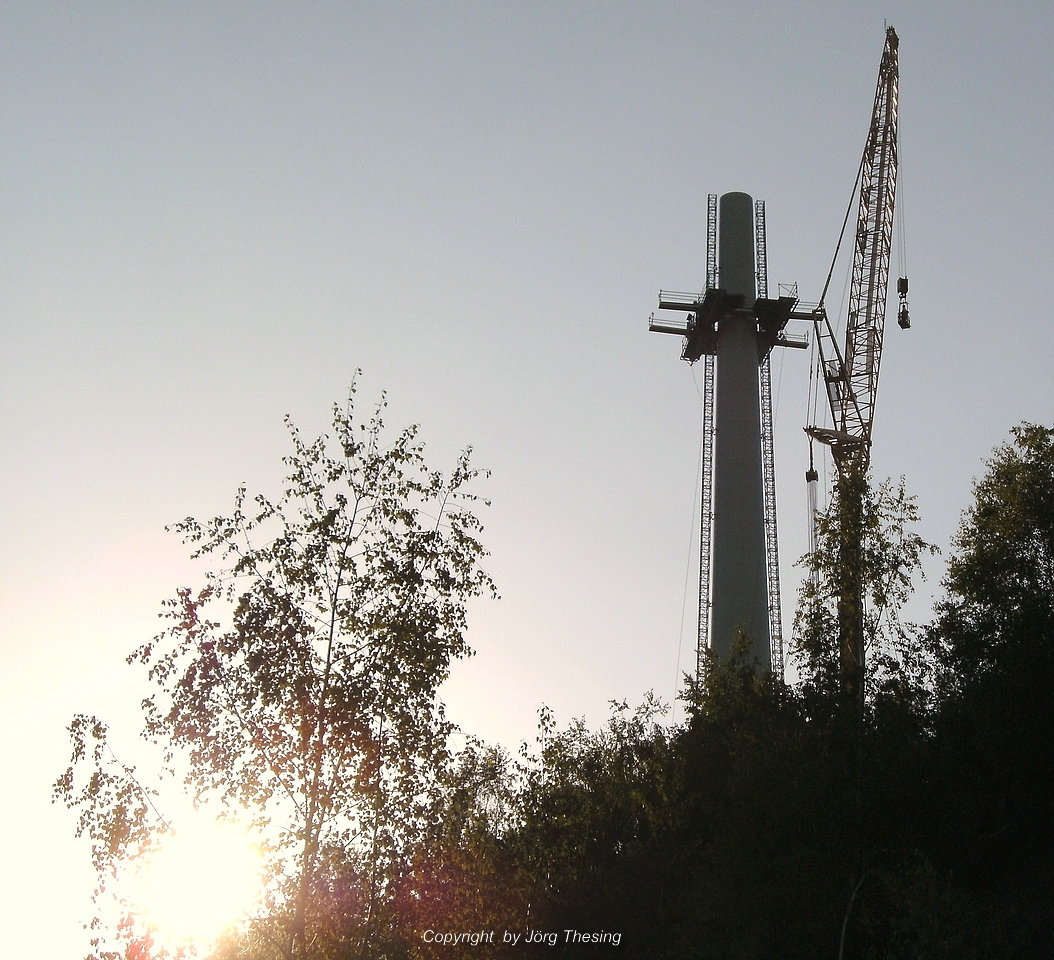

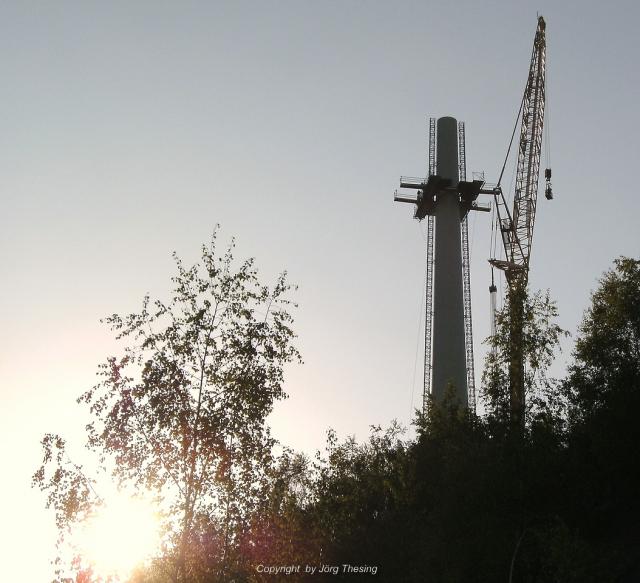

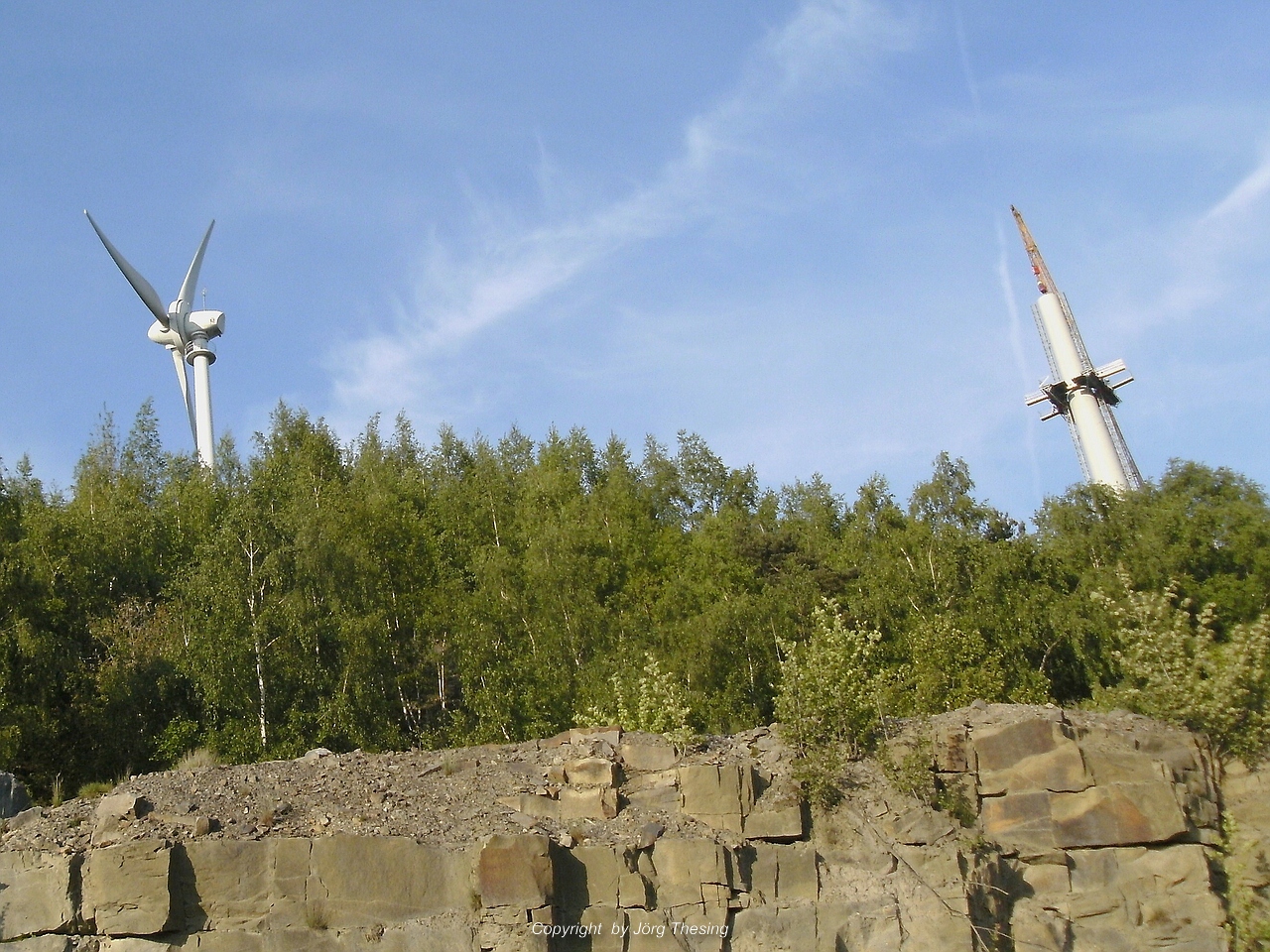

Hier noch mal drei Bilder der Baustelle, aufgenommen von der Zuwegung aus und aus dem Steinbruchgelände.

Diskutiere mit!

Du kannst jetzt antworten und Dich später anmelden. Wenn du bereits einen Account hast kannst du dich hier anmelden.

Gast
Antworte auf dieses Thema...

×   Du hast formatierten Inhalt eingefügt..   Formatierung wiederherstellen

  Only 75 emoji are allowed.

×   Dein Link wurde automatisch umgewandelt und eingebettet.   Statt dessen nur den Link anzeigen

×   Your previous content has been restored.   Clear editor

×   You cannot paste images directly. Upload or insert images from URL.

  • Gerade aktiv   0 Mitglieder

    • No registered users viewing this page.
×
  • Neu erstellen...
